目前,深圳地区已进入主汛期,地质灾害随时可能发生,为应对防汛突发事件,确保汛期施工人员人身和财产安全,尽量减少事故灾害的损失,提高防汛抢险的反应和应急处置能力,快速、高效、有序地实施救援工作,验证防汛抢险应急预案的可操作性和实用性,进一步修改完善防汛预案,切实提高防汛抢险的能力,为实战奠定基础,结合机场T4软基处理项目实际情况,特举行了本次实战演练。
6月26日上午,由深圳市建筑工务署主办、深圳市工勘岩土集团有限公司承办、深圳市东鹏工程监理有限公司、中交第四航务工程局有限公司、中交第二航务工程局有限公司、上海宝冶集团有限公司协办的“生命至上,安全发展”2018年“安全生产月”活动暨防洪防汛应急演练在工勘集团深圳机场飞行区扩建工程-T4航站区(含卫星厅及站坪设施)软基处理工程5标段举行。深圳市建筑工务署乔恒利署长、黄旭副署长,督导处刘远庆调研员、土地中心唐建伟主任、吴江淮副主任、张晓东总工程师,工勘集团李红波副总经理、洪明坚副总经理、戴锦鸿总经理助理等领导及应急演练观摩人员近300人出席了本次演练。
深圳机场航拍图
会议现场
本次演练应急指挥部总指挥长为项目总监季永贤,五标防汛总指挥为工勘集团洪明坚副总经理,应急救援小组由指挥协调组、抢险救援组、安全保卫组、后勤保障组、通讯联络组、医疗救护组组成。
演习背景
今年6月份,深圳已进入年内降雨最密集的龙舟水期,受南海西南季风影响,深圳出现了20年一遇的特大强降雨天气,深圳气象台已于6月22日至26日连续发布红色暴雨警示,在这场极端恶劣的特大强降雨影响下,2018年6月26日,由于降雨量长时间持续性快速增加,深圳机场T4软基处理项目施工现场排水系统已超出原设计排水量的流量值,导致施工现场出现了大面积积水现象,并有向机场跑道蔓延的趋势,未来随着时间的推移,情况会越来越危急。
机场卫星影像图
项目应急指挥部总指挥长季永贤立即要求项目各标段防汛应急指挥部做出防汛应急响应,迅速组织巡查组对施工现场积水和排水的情况进行全面的巡查,对巡查过程中发现的任何险情立即向各标段的防汛总指挥报告,各标段防汛总指挥立即向应急指挥部总指挥长汇报。

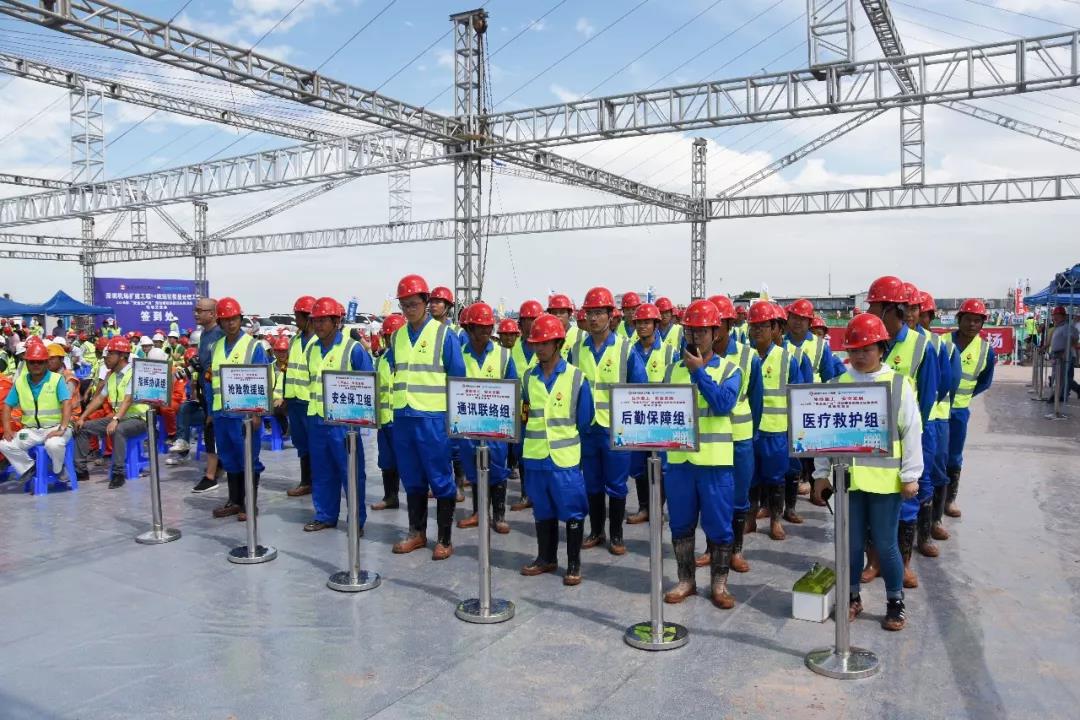

五标段应急小组

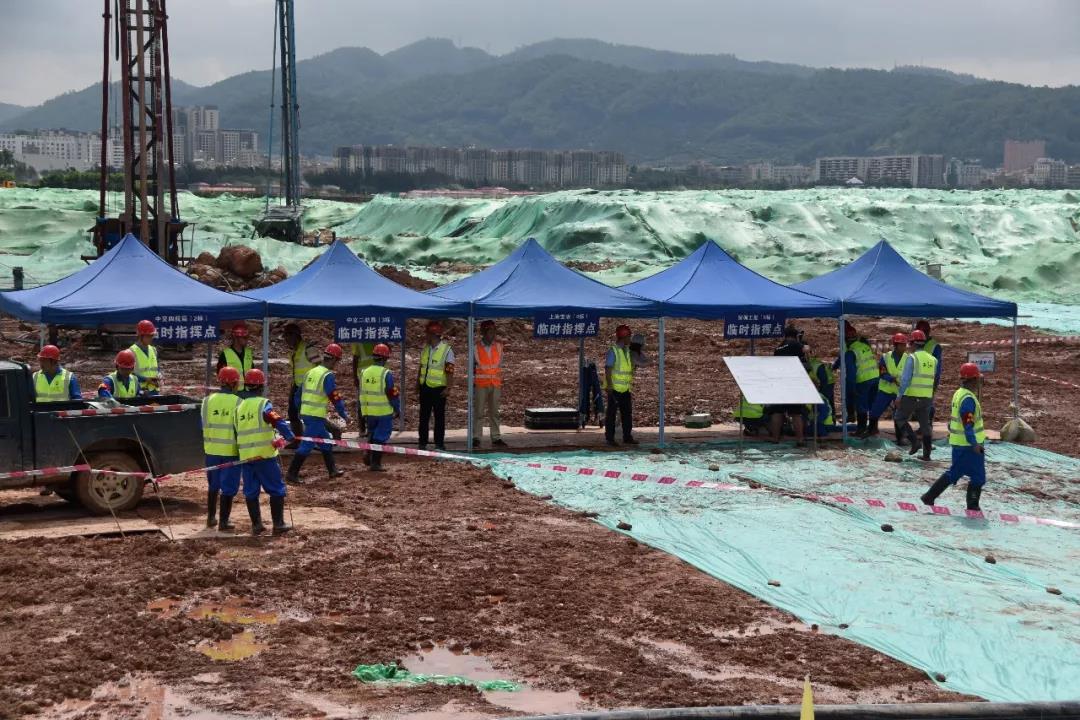

演习环节
防汛总指挥向应急小组发布参与抢险命令,各应急小组进入应急状态;
应急救援前集合
抢险救援组人员集合完毕,在组长带领下从库房领取防汛机具,抢险救援组和安全保卫组迅速奔赴现场抢险;

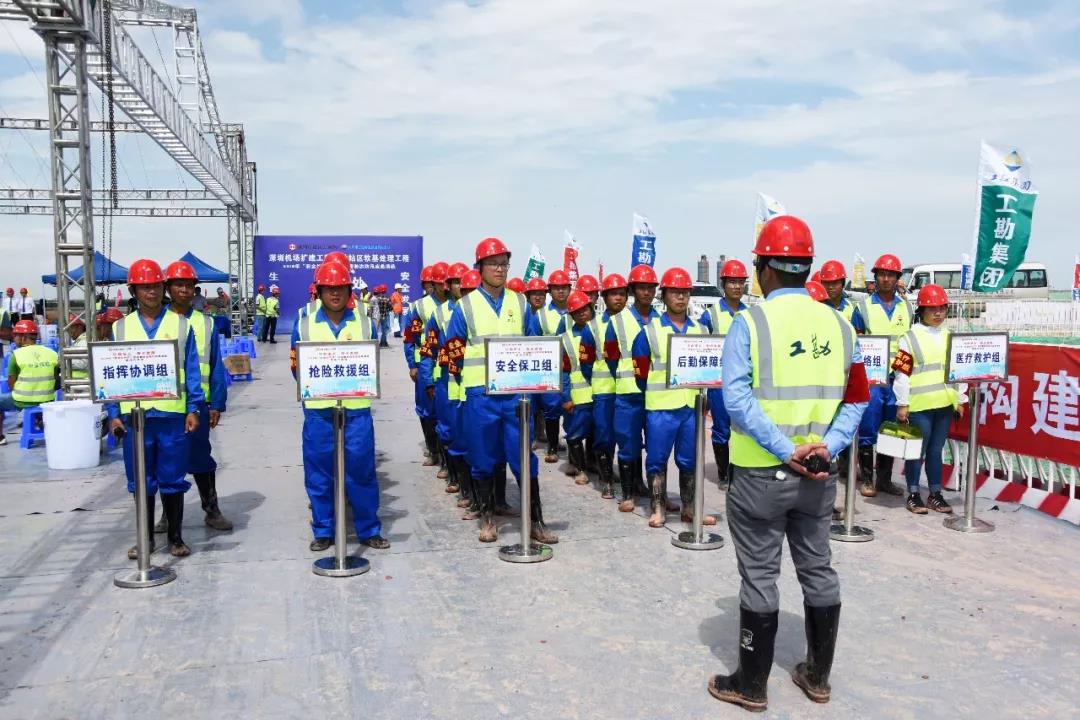

各应急小组出发
安全保卫组到达现场,设置警示标志和安全警戒区域;并立即组织人员疏散,对被围困人员进行转移,由组员带领,快速奔向安全区,清点核实人数;
安全保卫小组疏散

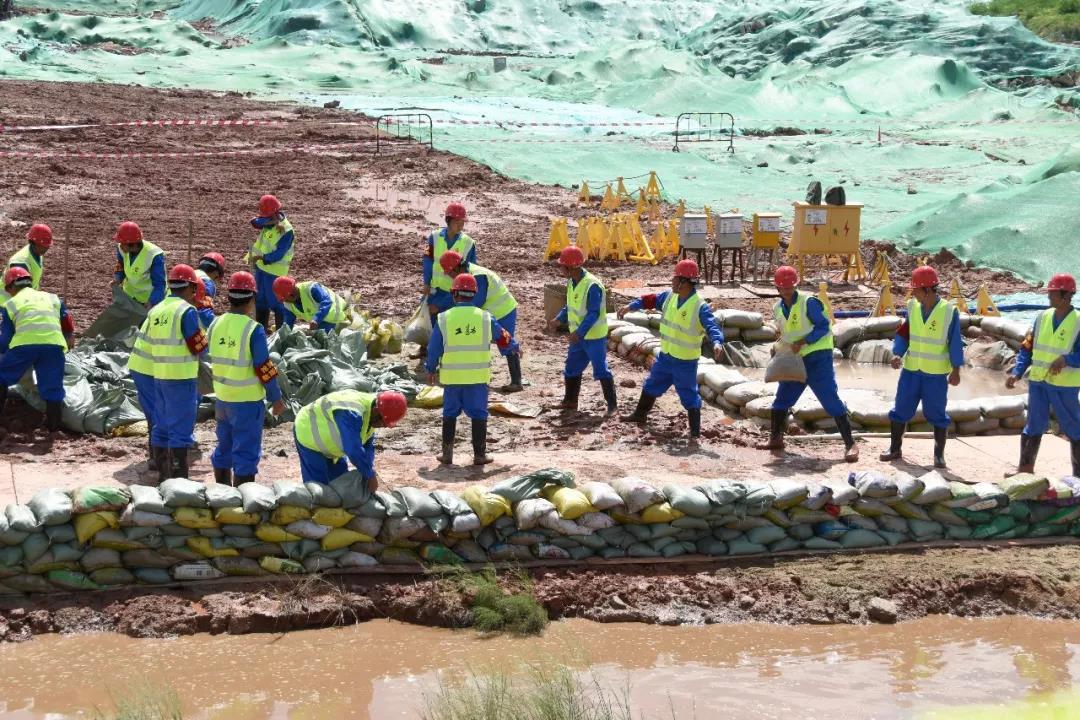

抢险救援队根据现场情况,分为两队进行抢险救灾,第一队抢救重要物资,转移高的地方;另一队组织人员装沙袋,运沙袋,同时组织装载机、挖掘机机修复排水渠道,通讯联络组及时与排水途径的其他标段负责人进行联系,全体联动,共同抢险;
抢险救援组救援
在抢救物资过程中有一名工人左腿被设备砸伤,导致小腿部位出现创伤面积较大的伤口,伤情十分严重,急需救治,指挥部派医疗救护组赶赴现场实施救护,同时通讯联络组迅速联系后勤保障组组织车辆,送往医院救治;
医疗救护组救援
在抢险过程中,由于施工现场雨势增大,现场的积水逐步增多,排水沟有冒顶的趋势,防汛指挥部立即要求后勤保障组增加排水设施,进行强排,水势暂时得到了控制;但进行强排的水泵有两台出现了故障,积水迅速上涨,防汛总指挥紧急调用抽水设施。由于所有应急抽水设施已全部投入抢险工作,暂无调配,五标立即请其他标段进行支援,在演练开半小时左右后,经过紧张、有序的抢险救援工作,积水险情已基本得到控制。
各标段物资支援
由于抢险人员较长时间在极度潮湿的环境中作业,且雨势过大,现场一名电工在电箱操作电气设施安装时,不小心触电。应急救援组立即响应,向防汛总指挥汇报的同时,电工立即切断现场电箱电源,并用绝缘棒立刻将电缆线挑离触电者,医疗救护组和通讯联络组组立即赶赴现场,对人员进行心脏复苏(人工呼吸+胸外心脏按压),同时通讯联络组迅速请求外部支援,并向120呼救。经过医疗组专业人员的紧急救治,触电人员已脱离危险,医疗救护组立即用担架把人抬到救护车上送往医院做进一步治疗工作。
通讯联络组紧急救援,转移伤员

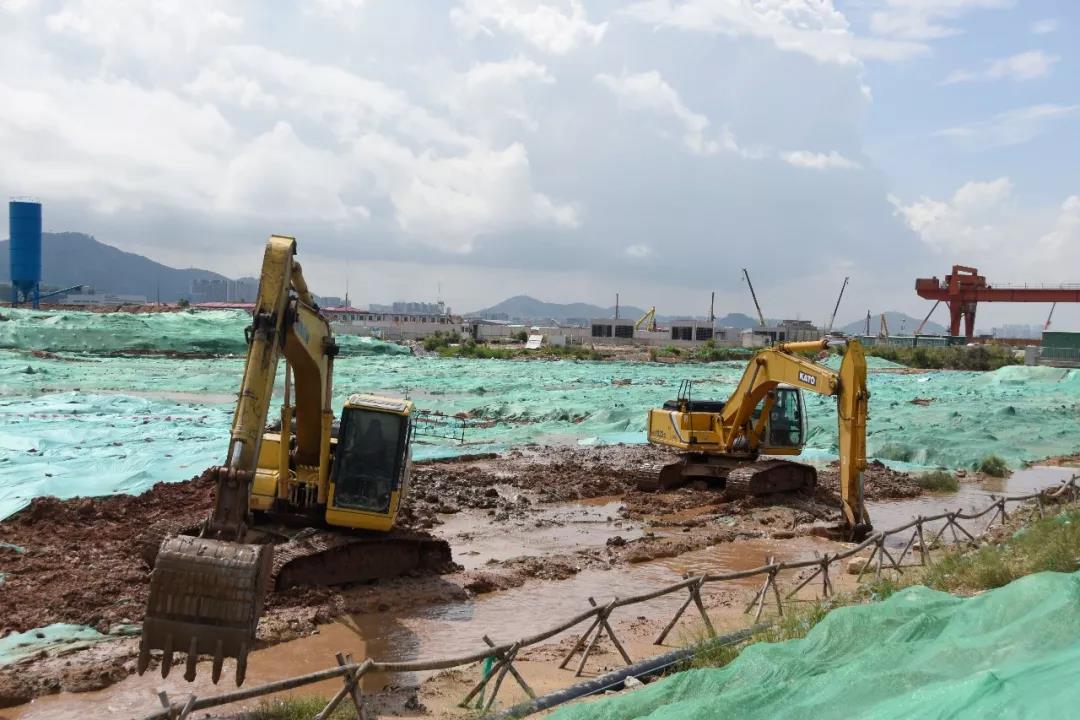

就在应急救援小组其他人员也正在继续进行排水抢险工作时,由于现场水量较大,造成排水沟局部出现了坍塌现象,现场紧急调用挖掘机对坍塌部位进行抢修加固,同时对排水沟进行全面加固维护,并加强对排水渠道的巡查。
抢修加固
经过紧张、有序的抢险工作后,在各个标段的集体联动下,在全体应急抢险人员的共同努力下,抢险现场人员、物资已全部转移,施工现场外侧已深挖截水沟、排水沟,同时施工现场排水系统也进一步得到了加固维护,险情得到控制,隐患消除,排水正常,现场已加强巡查,应急响应解除。
现场险情得到控制
防汛抢险实战演练结束,总指挥长季永贤作防汛演练总结点评。
总指挥长季永贤
演习结束后,深圳市建筑工务署乔恒利署长作总结性发言。乔署指出,本次演练模拟真实,细节到位,是一场真刀真枪的实战演练,对防洪防汛的应急预防能力提升起到了很好的示范作用。乔署强调,在落实安全生产决策部署时,要牢固树立安全生产理念,提高安全生产意识;要拿出真招实招,落实好“安全生产月”的工作要求;要落实责任,推进安全文明施工标准的落地。
深圳市建筑工务署乔恒利署长
本次演练对工勘集团项目部指挥系统的快速反应能力、通讯联络的通畅情况、应急队伍快速集结、防汛抢险装备的应急调用能力等方面进行了全面的考核。在“生命至上,安全发展”的核心观念指引下,工勘集团将大力推行工程建设的“五新四化”管理,积极推进标准化、规范化、精细化、信息化管理的逐步落地,继续抓落实,抓行动,把握安全文明施工的准绳不放松!
